RÉÉQUIPEMENT DU PARC ÉOLIEN DE SOUDAN

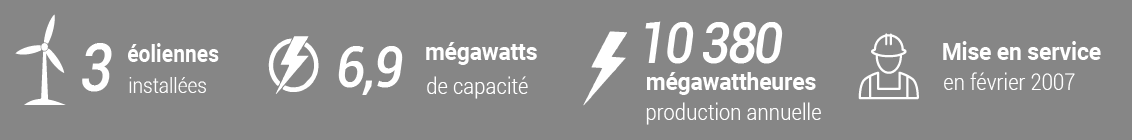

Le parc en exploitation

Pourquoi rééquiper le parc ?

Les évolutions technologiques dans l’éolien sont considérables puisque les éoliennes produisent aujourd’hui trois fois plus d’électricité qu’il y a dix ans. Nous travaillons en ce moment au rééquipement du parc de Soudan par des machines plus performantes, plus hautes et plus silencieuses, mais aussi parce que :

  • Le vent est une ressource gratuite et inépuisable



  • La production d’électricité sera supérieure
  • Les retombées économiques seront plus importantes pour la commune (fiscalité, loyers, indemnités)

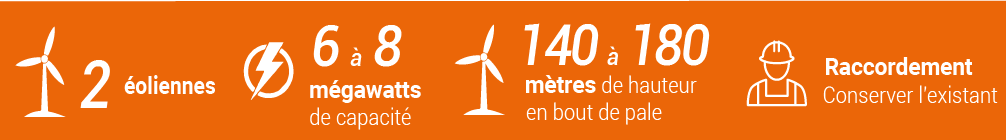

Le projet de rééquipement du parc

En collaboration avec la commune de Soudan, nous souhaitons rééquiper le parc éolien et nous y travaillons depuis le début d’année 2021. Avant l’été prochain, des temps d’échanges avec les habitants seront organisés pour présenter plus en détail ce projet.

Dates importantes :

2021

  • 4 novembre 2020 : 1er rencontre entre M. le Maire et energieTEAM
  • Avril : lancement des études environnementales
  • 14 juin 2021 : présentation du projet par energieTEAM (développeur et exploitant du parc Erbray I) et CNR (propriétaire du parc Erbray I) en présence des adjoints
  • 17 septembre 2021 : présentation du projet par energieTEAM et CNR lors du conseil municipal
  • 15 octobre 2021 : délibération favorable du conseil municipal à la mise en œuvre des études techniques



2022

  • Février/mars : lancement de la campagne acoustique

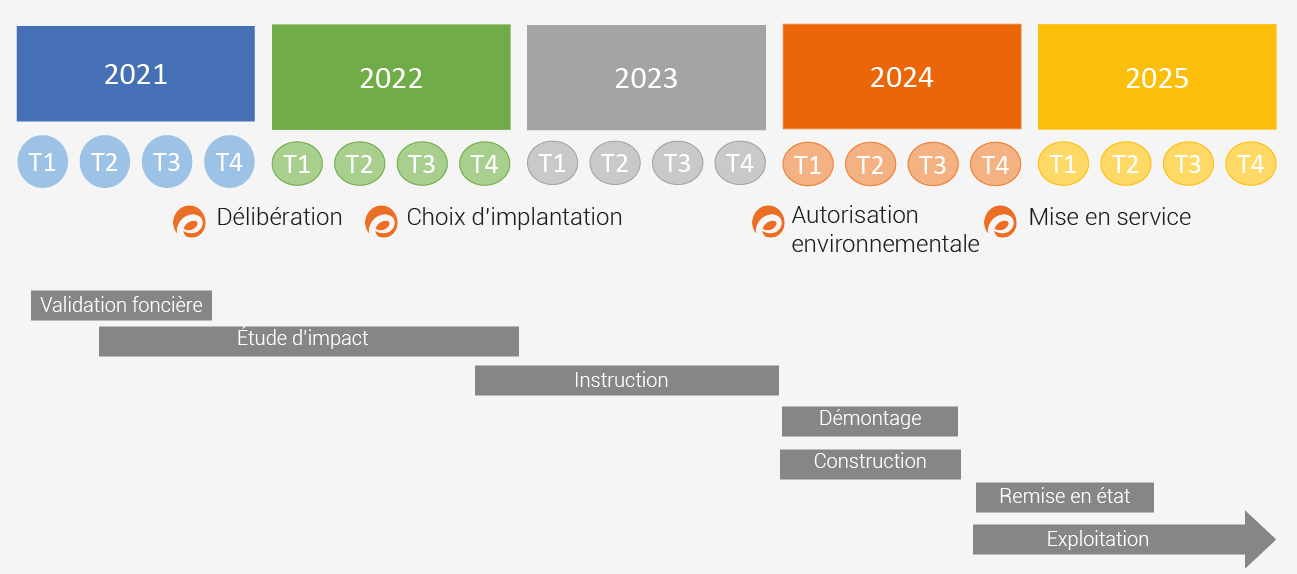

Planning prévisionnel

Une énergie qui respecte son environnement

Des paysagistes, chiroptérologues, ornithologues et des acousticiens ont effectué un état des lieux de l’environnement dans la zone de projet pour positionner les éoliennes.



Des acousticiens se sont rendus chez certains riverains pour effectuer des enregistrements au niveau de leurs habitations afin de s’assurer qu’ils ne seraient pas gênés par la présence d’éoliennes, en respect avec la règlementation. Le résultat de ces études sera consultable dans l’étude d’impact, pendant l’enquête publique.



Un volet paysage et patrimoine a également été réalisé. Il contient une analyse paysagère et une étude des enjeux patrimoniaux.

Réalisée par des bureaux d’études spécialisés et indépendants, l’étude d’impact du projet comprend plusieurs sujets parmi lesquels une étude de la faune terrestre, de la flore, des oiseaux et des chauves-souris. Les observations effectuées régulièrement sur le terrain pendant une année complète sont analysées.



Ces études font partie intégrale de la demande d’autorisation environnementale qui est déposée auprès de l’administration pour instruction pendant une année, avant décision du préfet.

Avez-vous des questions concernant le projet de rééquipement du parc éolien de Soudan ?

    Quel est l’impact des éoliennes sur la faune et la flore?



    – Les premières causes de mortalité des oiseaux, après les chats, sont les chocs avec les fenêtres des maisons, les immeubles et les lignes à haute-tension. (Guides Sibley, 2003)

    – L’impact des éoliennes sur les oiseaux est très faible. Pour minimiser les accidents, nous choisissons des emplacements peu fréquentés et aménageons les phases de chantier pour ne pas perturber leur nidification.

    – Pour ne pas gêner les sorties des chauves-souris, nous arrêtons les éoliennes l’été, au coucher du soleil.

    – Des mesures sont prises pour créer ou recréer des zones favorables au développement et à l’accueil de la biodiversité ou d’une espèce spécifique (création de haies, reboisement, jachères, etc.).

    Une éolienne at-elle des effets sur la santé?



    – «L’éolien terrestre présente indubitablement des effets positifs sur la pollution de l’air et donc sur certaines maladies» (asthme, maladies cardio-vasculaires, cancers). (Académie nationale de médecine rapport du 3 mai 2017)

    – «Aucune maladie, ni infirmité ne semble pouvoir être imputée au fonctionnement des éoliennes». (Académie nationale de médecine, rapport du 3 mai 2017)

    – «Les émissions acoustiques audibles des éoliennes sont très en deçà de la vie courante (réfrigérateur: 40 dB (A), éolienne à 500m: 35 dB (A)). En tout état de cause, elles ne peuvent être à l’origine de troubles physiques ».
    (Source ANSES – 30 mars 2017)

    – «Il n’existe pas de risque sanitaire pour les rivières directement liées à leur exposition à la partie non audible (infrasons) des émissions sonores des éoliennes. »
    (Source ANSES – 14 février 2017)

    Quel est l’impact d’un parc éolien sur l’économie locale?



    – Lors du développement et de l’installation d’un parc éolien, ce sont principalement des entreprises locales qui travaillent, notamment lors de la construction du parc puis dans les phases d’exploitation et de maintenance.

    – Les communes, communautés de communes, départements et régions bénéficiant des retombées fiscales versées par les propriétaires de parcs, pour financer leurs projets de développement.

    – Pour chaque nouveau MW d’énergie éolienne raccordé, la filière crée 1,2 emploi, soit en moyenne 4 emplois pour un parc éolien, non délocalisables, durables et faisant intervenir des compétences techniques en pleine mutation.

    – Fin 2019, la filière française éolienne est forte de plus de 20200 emplois, soit une augmentation de 11% par rapport à l’année précédente.
    (Source: Observatoire de l’éolien 2020, FEE)

    Quelle est la production des éoliennes?



    – Sur le territoire français, les éoliennes tournent et produisent de l’électricité 95% du temps et plus ou moins intensément selon les conditions de vent. (Source ADEME)

    – Pour gérer cette production, la technologie météorologique permet de prévoir le vent, et des logiciels de simulation du parc éolien prévoient la production à partir de la météo.

    – L’évolution des technologies permet de produire d’avantage d’énergie éolienne avec des vents de plus en plus faibles.

    – Lorsque les éoliennes ne tournent pas, c’est parce qu’elles sont en cours de maintenance ou qu’il n’y a pas de vent.

    L’énergie éolienne est-elle néfaste pour l’environnement?



    – La production de l’énergie éolienne évite le rejet de tonnes de carbone et de polluants émis par une centrale thermique (gaz, fioul, charbon).

    – Une éolienne de 3 MW permet de rejeter le rejet dans l’atmosphère d’environ 2 800 tonnes de CO2. Pour les 8 000 éoliennes installées en France, cela représente 22,4 millions de tonnes de CO2 évitées chaque année.

    – L’énergie éolienne ne rejette aucune particule fine dans l’atmosphère et n’émet aucun gaz à effet de serre quand elle produit de l’électricité.

    – L’énergie éolienne ne pollue pas les sols et les milieux aquatiques, car elle ne génère aucun déchet dangereux pour la santé et l’environnement.

    Qu’est-ce que le repowering et le démantèlement d’un parc éolien?



    – Le «repowering» consiste à remplacer d’anciennes machines de nos premiers parcs par des éoliennes plus puissantes et plus productives. Etant plus performantes, nous en mettrons moins en les éloignant d’avantage des habitations.
    En fonction de la modification du parc, nous devrons procéder à une nouvelle demande d’autorisation auprès des services de l’Etat.

    – Si un parc devait être démantelé, la loi du 26 août 2011 et celle du 22 juin 2020 obligent les développeurs à provisionner (à la mise en service) 50000 € par éolienne de 2 MW, et
    10000 € de plus pour chaque MW supplémentaire, pour assurer le démontage et la remise en état des terrains, après avoir retiré la fondation dans son intégralité.

    – 95% d’une éolienne en fin de vie est recyclable ou réutilisable. (Source FEE)

    Une éolienne fait-elle du bruit?



    – Le code de la santé publique impose aux parcs éoliens de ne pas dépasser le bruit ambiant la nuit de + de 3 dB (A) (conversation murmurée) et le jour de + de 5 dB (A).

    – Le bruit d’une éolienne située à 500 mètres d’une habitation s’élève à 35 dB (A), légèrement supérieur à celui relevé dans une chambre à coucher et inférieur à celui du réfrigérateur (40 dB (A)).

    Quel est le coût de l’énergie éolienne?



    – Le consommateur paie 1 € par mois et par foyer sur sa facture d’électricité au titre de la contribution au service public de l’électricité (CSPE).

    – 19% de cette CSPE est destinée à soutenir la filière éolienne.

    – Le coût moyen des derniers appels d’offres éolien est de 59,5 € / MWh contre 120 € / MWh pour le nucléaire (EPR).
    (Source European Pressurized Reactor britannique de Hinkley Point pour le nucléaire et L’Usine Nouvelle, 2019 pour l’éolien).

    L’installation d’un parc éolien at-il un impact sur le prix de l’immobilier?



    – Aucune étude n’a prouvé que le prix de l’immobilier chutait suite à l’implantation d’un parc éolien.

    – Michel Lannel, ancien maire d’Assigny (76):
    «Un an après la mise en service du parc éolien d’Assigny, la commune a commercialisé neuf terrains situés à 600 mètres des premières éoliennes. Ces terrains ont rapidement fait l’objet d’une vingtaine de demandes d’achat aux prix pratiqués dans le secteur ».

    bulles

    Les éoliennes brouillent-elles la réception de la télévision?



    – Si vous rencontrez des problèmes de réception de télévision après l’installation d’un parc près de chez vous, un feuillet est à votre disposition dans la mairie de votre commune.
    Inscrivez-vous et nous ferons venir un antenniste pour remédier au problème.

    – En revanche, la technologie de la téléphonie mobile est conçue pour résister aux obstacles rencontrés dans les villes (pylônes, immeubles …). Les téléphones ne sont pas perturbés par l’implantation des éoliennes.

    zoom
